总进度超60%|石台抽水蓄能电站下水库蓄水在即

📅 发布时间:2026-09-17 16:59 📌 来源:石台县人民政府 👁 浏览:95

眼下,省级重点项目石台抽水蓄能电站建设已进入冲刺阶段,下水库即将下闸蓄水。工程技术人员抢抓有利施工窗口期,科学组织施工,全力推进项目建设。

在地下厂房核心作业区,施工人员正精准有序开展1号机组定子组装作业。该机组定子重350吨,搭载504根单程线棒,组装精度要求极高,是机组安装的核心关键工序之一。


中电建十四局安徽石台抽水蓄能项目部项目经理 吴瑞清

“目前这个进度与我们的年度计划(相比)应该是提前了一个月。原计划这个定子是11月份吊装,现在应该在十月中下旬具备吊装这么一个条件。”

石台抽水蓄能电站是国家“十四五”重点能源工程,动态总投资 78.95 亿元。项目开工建设以来,始终严守质量、安全两条底线,稳步推进各分项工程建设。


三峡建工安徽石台抽水蓄能有限公司总经理助理 邵国卫

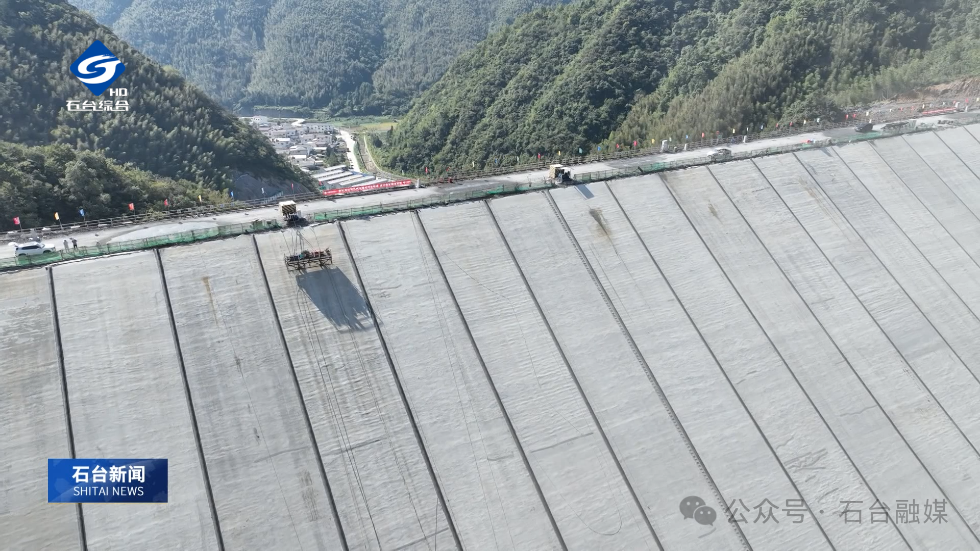

“目前,石台抽蓄工程建设的总进度条大概在60%左右。上水库正在施工面板,地下厂房正在进行1号机、2号机机电安装。在此之前我们已经完成了下水库的移民安置验收、安全鉴定、质量监督、技术预验收。我们将在本月的24号召开安徽石台抽水蓄能电站下水库蓄水验收大会。”

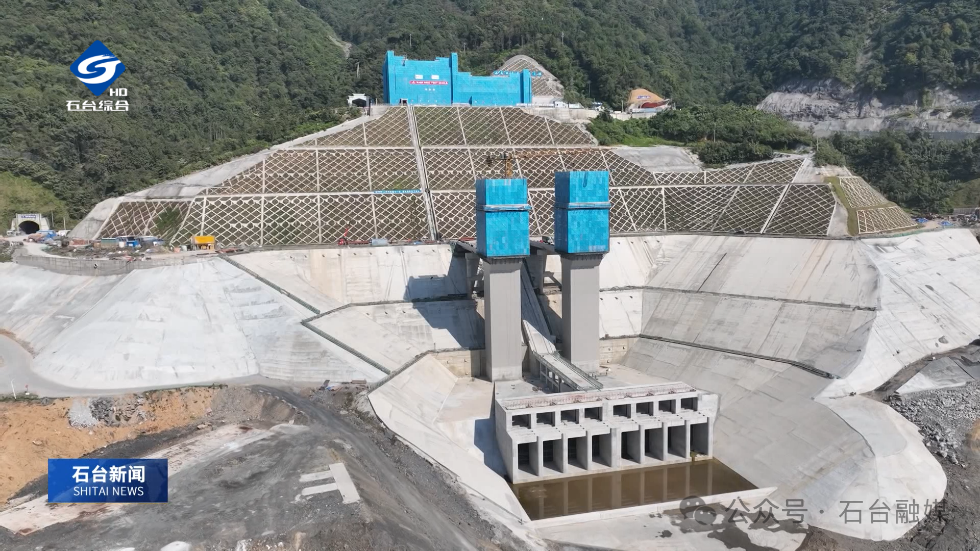

届时,下水库将实现下闸蓄水,标志着石台抽水蓄能电站下水库工程即将由建设施工阶段转入蓄水运行阶段。这一关键节点的顺利实现,将为后续机组系统调试、试运行以及项目按期投产发电奠定坚实工程基础。据了解,该抽水蓄能电站建成投用后,将有效优化区域电网结构,提升电网调峰、储能和应急保障能力,助力区域绿色低碳发展,为地方经济高质量发展注入强劲清洁能源动力。
